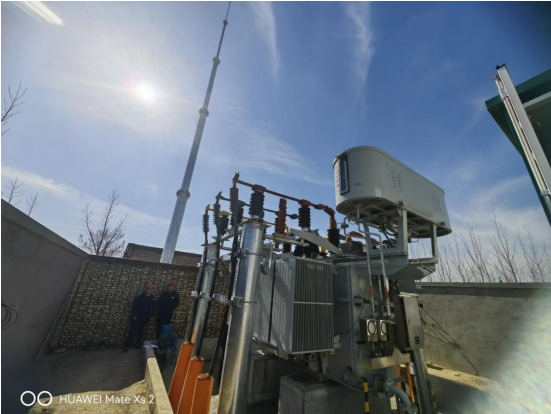

2月13日凌晨,渭南富平县东于35千伏模块化变电站启动成功,顺利并入系统试运行。作为陕西电力建设集团有限公司(以下简称:陕西建设集团公司)承担的二期首批35千伏模块化变电站项目之一,该站的投运,标志着陕西建设集团公司支撑渭南地区春节保供的5座模块化变电站建设任务圆满收官。这也是国网陕西电力落实国家电网“十五五”规划首批建成投运的模块化电力基础设施重点项目。

相比普通变电站,模块化变电站具备占地面积小、建设周期短、施工方便、灵活多变等优势。
2025年8月,国网陕西电力启动二期35千伏模块化变电站项目建设,通过改善农村地区供电质量、降低工程造价、缩短建设周期,提升农村地区用电可靠性,助力乡村振兴。作为全省电力建设主力军,陕西建设集团公司闻令而动,组织配网、建设、物资相关专业人员组成联合调研组,赴国网宁夏电力有限公司进行专题调研,以“宁夏经验”为蓝本,紧锣密鼓启动《二期移动变项目配电化建设方案》编制工作。
2025年11月3日,《配电化建设方案》正式发布。全省35千伏模块化变建设从此有了统一的“陕西标准”:全预制、全配送、全装配——“三全”思路贯穿始终,工厂预制、整体配送、机械施工,将传统变电站数月建设周期压缩至不足60天;无人值守、智能辅控、远程调度——设计之初即为未来十年运维埋下伏笔。
方案甫定,实战随即打响。渭南合阳独店35千伏模块化变,成为全省首个试点。
陕西建设集团公司设计团队,从可研初设到施工图编制,从设备选型到舱体布局,每一根电缆走向、每一台柜体位置均在图纸上反复推演。严格遵循P-3模块标准,主变容量8000千伏安,10千伏出线4回并实现全部“手拉手”联络——图纸上的线条,最终化为渭南地区1.2万户居民春节期间的灯火通明。
独店变打响了全省模块化变电站建设的“第一枪”。从2月9日渭南地区合阳独店变开始, 2月10日临渭龙背、白水雷村,2月11日白水史官,2月13日富平东于,渭南地区春节保供5座模块化变电站已全部并网投运。五种工况,同一套标准——陕西建设集团公司以设计为纽带,精准适配,为陕西电网末端电压改善提供可推广、可复制的技术方案。
“设计是工程的灵魂”,陕西建设集团公司下一步将持续优化预制舱模块序列与施工工法,为三秦大地经济社会高质量发展注入更强劲的电力动能。(通讯员:朱彤)
